您的位置: 首页 > 新闻资讯 > 基层动态 > 延安热电二期项目完成闭式水系统冲洗工作
延安热电二期项目完成闭式水系统冲洗工作
发布时间:2026-04-21 作者:延安热电 赵欧影
 延安热电 赵欧影 2026-04-21

2026年4月20日,延安热电二期项目圆满完成闭式冷却水系统管道冲洗工作,为后续机组全系统投运创造了有利条件。

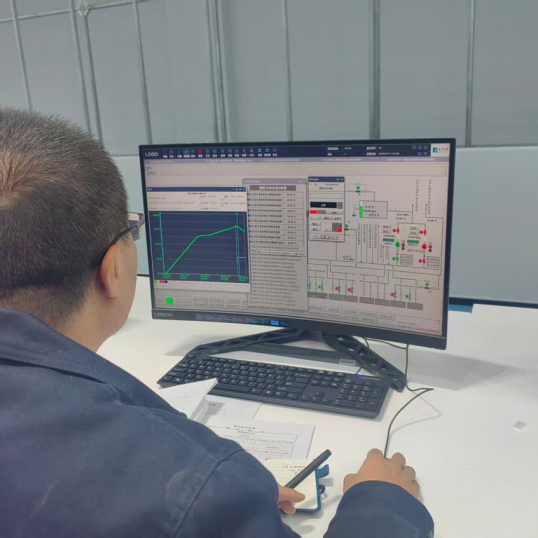

4月18日上午11时16分,随着现场指挥一声令下,闭式冷却水泵启动,管道冲洗工作拉开序幕。作业过程中,运行人员严格执行“两票三制”,密切监测泵组振动、轴承温度、出口压力等关键参数,通过DCS系统精准调控冲洗流量,确保冲洗工作安全有序推进。

本次冲洗采用分段式、大流量优化方案,通过临时短接搭建循环回路,对系统内各冷却器支管、母管进行“地毯式”全面清理,确保无冲洗死角。冲洗期间,运行人员重点紧盯水箱水位变化,定时在排水口取样观察化验水质,实时掌握冲洗效果。

经过连续置换排放,管道出水水质由初期浑浊的黄褐色,逐步转变为澄清透明状态。4月20日17时,经专业化验,冲洗后水质各项指标均达到机组运行标准。

闭式水系统管道冲洗,彻底清除管内杂质、焊渣等杂物,检验了系统严密性与泵组出力,保障冷却水源洁净稳定,筑牢了设备安全防线,为机组整套启动夯实了基础。
